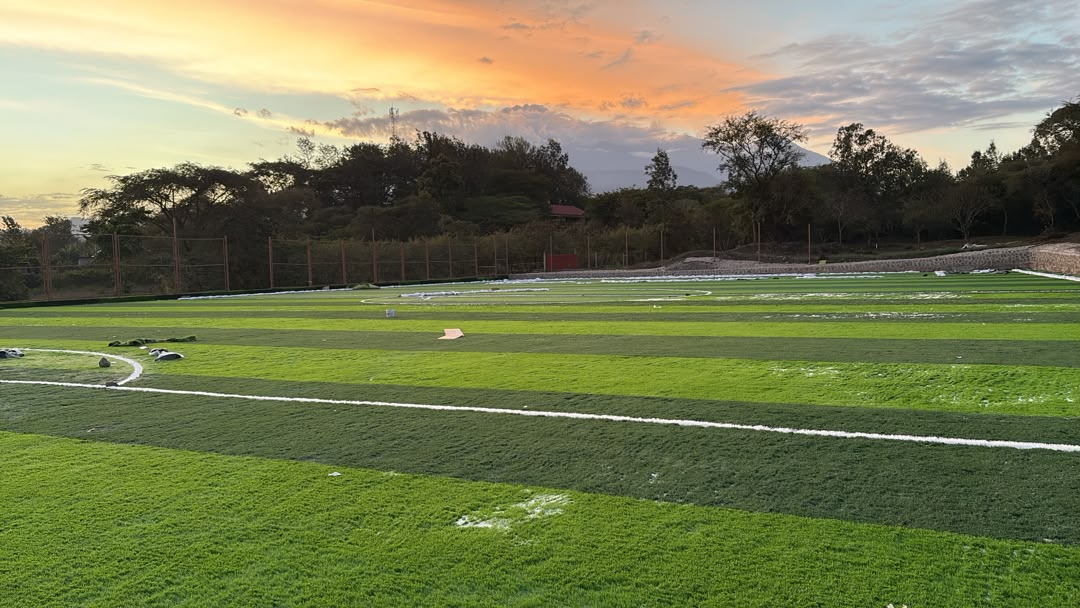

Et styk færdiglagt kunststofbane. På billedet inden silica sand og granulat er fejet ned

At anlægge en perfekt (næsten) fuld kunststofbane i bjergene var en smule sværere end vi havde håbet. Det tog tre gange så lang tid og kostede det dobbelte af hvad vi havde håbet. Det var en hård fødsel – men vi er naturligvis meget glade og stolte over vor ‘baby’

Vi startede i juli – og håbede vi kun skulle bruge 1½ måned. Men først i dag bliver banen slut-testet – og herefter forhåbentlig åbnet for drengene.

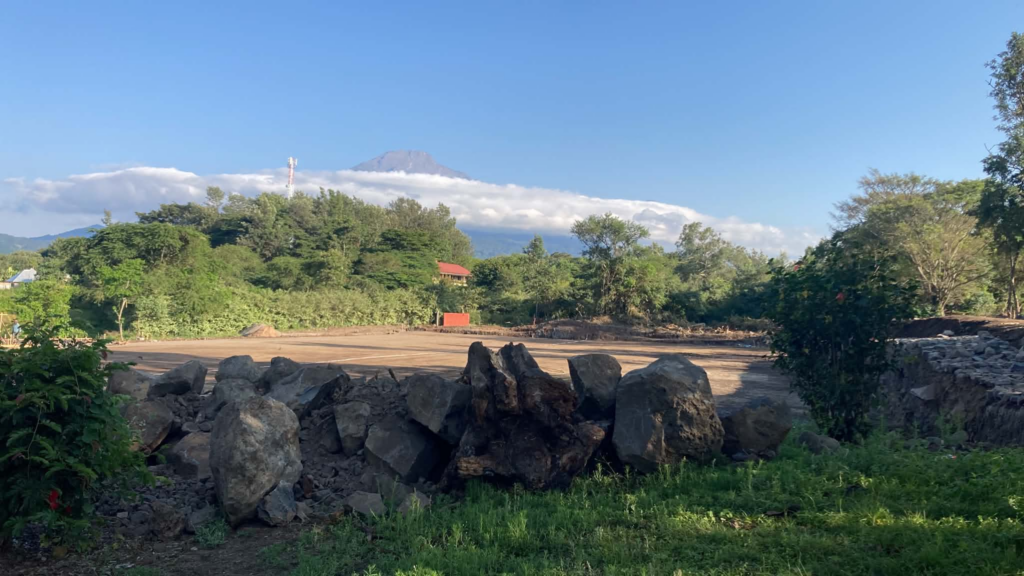

Starten i juli måned gik godt. Det var naturligvis benhårdt arbejde at udvide bane-området, for i vest skulle der bygges en to meter mur ud mod vejen og i øst skulle vi hugge bjergvæg ned. Altsammen for at få en nogenlunde bredde på banen.

Det gik udmærket med at rydde de mange sten og bygge muren

Men efter den første store entreprenør-tjans gik det knapt så godt. Da landmåleren kom viste det sig at vi stadig havde mere end en meter forskel i niveauerne, og for at få lagt dræn-rørene ordentligt, så krævede det en meget større nivellering end forudsagt. Så alene at få niveauet på plads og lagt dræn-rør ordentligt tog 1½ måned.

Sideløbende havde vi jo også andre jobs der tog lidt tid … 4 meter højt boldhegn hvor der er gjort plads til lys, tilskuer-positioner på ‘bjerget’ mod øst og forbedring af vejen ned til akademiet, var alle sideprojekter der voksede ud af bane-byggeriet.

Hertil kommer materiale-problemerne. For at udjævne og skaffe den rigtige hældning skulle der pludselig bruges 50-60 lastbiler med jord/grus. Stenlaget over drænrørene består af ‘vaskede sten’ – det var heller ikke lige et produkt der stod øverst på hylderne i Tanzania. At skaffe 50-60 lastbiler med vaskede sten i størrelsen 2-5 cm var også et stort job. Et job vi troede vi selv skulle varetage ved at knuse alle de sten vi huggede ud. Men den sten-knuser vi fik fat i lagde landsbyens strøm ned – og kunne ikke bruges.

Til at lægge kunstgræsset på havde vi hyret et team fra Uganda (som også lagde græstæppe på hos AGFs akademi El Cambio). Men der var stadig udfordringer. De var ikke helt tilfredse med vore materialer – og i fragten fra Kina var noget lim til banen blevet væk og beskadiget … så vi måtte på banen og købe noget i nabolandet Uganda.

Efter at banen var lagt, skulle der Silica sand fejes i … igen 50-60 lastbiler skulle leveres. Og vor leverandør gik kold efter 2-3 lastbiler, så brød hans maskineri sammen. Så det sidste sand måtte fragtes 400 km fra Tanga ved kysten

Og ovennævnte var bare ‘de største udfordringer’. Men nu står banen klar, og vort akademi er det eneste i landet (udenfor Tanga og Dar) hvor drenge kan spille på en rigtig anlagt kunstbane. Det bliver SÅ godt for drengenes udvikling, som de seneste tre måneder er blevet opretholdt på dårlige baner 2 og 7 km væk fra akademiet.

Gummi granulaterne fordeles på banen inden de bliver fejet ned i tæppet – og dermed er banen stort set spilleklar
